Os tempos de espera para a cura do concreto determinam o caminho crítico na construção de vários andares, tornando os tempos de ciclo da laje o principal gargalo para a entrega do projeto. As configurações de cofragem tradicionais requerem o bloqueio total do sistema durante 7 a 14 dias. Isto prende o capital em inventários de materiais ociosos, atrasa as negociações subsequentes e inflaciona os custos de mão-de-obra associados à montagem e desmontagem repetitivas. Os empreiteiros precisam de um método confiável para acelerar esse processo sem comprometer a integridade estrutural ou a segurança dos trabalhadores.
O mecanismo drophead serve como uma solução de engenharia estrutural projetada especificamente para decapagem parcial antecipada. Avaliar e implementar uma configuração Drophead Slab Formwork permite que os empreiteiros recuperem os painéis em apenas 3 dias, mantendo o escoramento em conformidade com o código. Você aprenderá a mecânica da desmontagem antecipada, os padrões de conformidade estrutural e como adquirir o equipamento certo para seu próximo projeto de vários andares, a fim de manter suas equipes em movimento com eficiência.
Tempos de ciclo acelerados: Os mecanismos drophead permitem a remoção parcial, reduzindo potencialmente os cronogramas de construção entre andares em até 20%.
Otimização de materiais: A remoção antecipada de painéis e vigas do deck permite a reutilização imediata na próxima concretagem, reduzindo drasticamente o volume total de estoque de fôrmas necessário no local.
Escoramento em conformidade com o código: O sistema deixa os suportes verticais no lugar com segurança durante os 7 a 14 dias obrigatórios (dependendo da extensão e dos códigos locais), enquanto libera os elementos horizontais.
Avaliação de fornecedores: Selecionar o fornecedor certo de fôrmas modulares para lajes de aço requer avaliar não apenas a qualidade dos componentes, mas também a profundidade de seu suporte de engenharia e serviço de planejamento técnico de fôrmas.
Os métodos tradicionais de remoção total criam um obstáculo operacional significativo nos canteiros de obras. Suportes, vigas e painéis permanecem estruturalmente interdependentes nessas configurações mais antigas. Eles devem permanecer travados juntos até que a laje de concreto atinja a resistência total projetada. Este período de espera interrompe o progresso das negociações subsequentes, incluindo dificuldades e enquadramentos do MEP. Isso força os empreiteiros a comprar ou alugar grandes quantidades de equipamentos duplicados para manter um cronograma de vazamento contínuo em vários andares. Quando todo o convés permanece travado, o tempo do guindaste é desperdiçado aguardando transferências de materiais a granel e as equipes de mão de obra enfrentam tempos de inatividade.

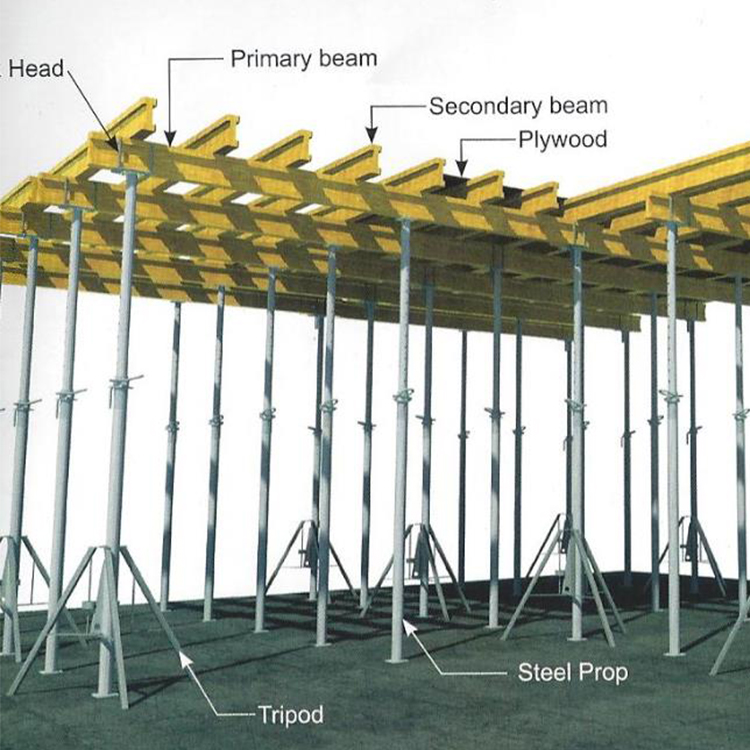

O mecanismo drophead resolve diretamente esse gargalo de tempo de ciclo. Abaixar a cabeça alguns centímetros libera as vigas primárias e os painéis do intradorso. Essa queda normalmente varia de 50 mm a 100 mm. O pilar central permanece completamente intacto durante esta ação. Permanece em contato contínuo e ativo com a laje de concreto. Esta função mecânica separa com segurança os moldes horizontais dos suportes verticais. Ao isolar o tabuleiro horizontal do escoramento vertical, as equipas podem retirar o contraplacado ou o revestimento de aço sem perturbar o suporte estrutural do betão em cura.
Os trabalhadores seguem uma sequência de montagem e montagem altamente estruturada. Este método de montagem desde o início minimiza o trabalho em altura e acelera o cronograma geral de instalação. O fluxo de trabalho padrão inclui:
Definir as escoras verticais e nivelar os cabeçotes para a elevação necessária do convés.
Instalação das vigas da grade primária nos receptores drophead do piso abaixo.
Colocação das vigas secundárias ou painéis modulares ao longo da grelha primária.
Proteger todos os componentes e aplicar o agente desmoldante apropriado antes de amarrar o vergalhão.
A decapagem parcial funciona como um processo estrutural em fases. É totalmente diferente da remoção total. A física envolve a transferência da carga da laje inteiramente para as escoras verticais durante a fase de queda. Esta transferência de carga permite a remoção rápida e segura de moldes horizontais. Os trabalhadores podem então limpar, transportar e reinstalar esses painéis no próximo andar enquanto a laje original continua curando com segurança. Essa abordagem em fases mantém o material subindo, acompanhando o ritmo da equipe de colocação de concreto.
A escalabilidade determina o sucesso de qualquer escolha de equipamento em placas de piso repetitivas. A padronização das dimensões da grade acelera a familiarização dos trabalhadores e a produção diária. A implementação de uma solução confiável de cofragem para lajes altas garante tempos de ciclo consistentes em dezenas de níveis. Os componentes modulares do drophead permitem que as equipes estabeleçam um ritmo, reduzindo erros de montagem e melhorando a produtividade geral do local. Quando cada layout de piso compartilha a mesma grade básica, a curva de aprendizado se estabiliza após as primeiras aplicações, levando a rápidos ganhos de produtividade.
Você pode mapear o recurso de retirada antecipada diretamente para a redução de estoque. O ciclismo de vários andares geralmente utiliza uma proporção específica de equipamentos para maximizar a eficiência. Os empreiteiros frequentemente implantam 1 conjunto de suportes ao lado de 0,5 conjuntos de painéis. Esta estratégia significa que você só precisa de painéis suficientes para metade dos andares que está escorando. Os painéis sobem rapidamente enquanto os suportes permanecem para trás para apoiar as lajes curadas. Essa redução no material horizontal reduz a logística de transporte, os requisitos de pátio de armazenamento e os ciclos de içamento de guindastes.
A ergonomia desempenha um papel importante na eficiência do trabalho. Você deve avaliar a relação peso/capacidade de carga dos painéis. Componentes modulares mais leves reduzem significativamente a dependência do guindaste. Eles atenuam a fadiga do trabalhador e melhoram as taxas diárias de instalação. A integração de modernos sistemas de cofragem para lajes de concreto mantém os projetos em andamento com segurança, sem sobrecarregar sua força de trabalho. As esquadrias de alumínio com revestimento composto oferecem excelentes relações resistência/peso, permitindo que um único trabalhador manuseie painéis que, de outra forma, exigiriam duas pessoas ou assistência mecânica.
Além do peso, os mecanismos de conexão são importantes. Sistemas que utilizam travas de cunha integradas ou conexões simples de pinos aceleram o processo de montagem em comparação com conexões aparafusadas tradicionais. Quando os trabalhadores conseguem proteger um painel com um único golpe de martelo, a economia de tempo acumulada em um deck de 10.000 pés quadrados torna-se substancial. A avaliação desses pequenos detalhes ergonômicos separa os sistemas médios das soluções de alto desempenho.
Requisitos de código específicos regem a remoção de fôrmas em todos os projetos. Normas como ACI 347 ou IS 456 determinam tempos mínimos de cura com base nos elementos estruturais. Os painéis de intradorso de laje geralmente requerem um mínimo de 3 dias antes da remoção. Os suportes de laje requerem de 7 a 14 dias, dependendo muito se os vãos medem mais ou menos de 4,5 metros. Você deve aderir a esses códigos locais para evitar falhas estruturais catastróficas e garantir a capacidade de manutenção a longo prazo da plataforma de concreto.
Compreender os cronogramas abrangentes de decapagem para elementos estruturais adjacentes mantém seu cronograma preciso. A tabela abaixo descreve cronogramas comparativos padrão usados na maioria dos canteiros de obras comerciais.
Elemento Estrutural | Condição de remoção | Tempo Mínimo |
|---|---|---|
Fôrma Vertical (Pilares, Paredes) | Remoção completa | 16–24 horas |
Painéis de intradorso de laje | Os adereços drophead permanecem em contato | 3 dias |
intradorsos de viga | Adereços deixados embaixo | 7 dias |
Suportes de Laje (Vãos de até 4,5m) | Remoção completa | 7 dias |
Suportes de Laje (Vãos superiores a 4,5m) | Remoção completa | 14 dias |
Deixar um suporte drophead no lugar fornece escoramento ativo. Remover um suporte tradicional e substituí-lo cria uma nova escora. O reshoring introduz riscos graves de microdeflexões. Pode causar microfissuras precoces na laje de concreto. O escoramento ativo mantém o suporte contínuo, eliminando as perigosas lacunas de transferência de carga associadas aos métodos tradicionais de reescoramento. Quando um escoramento é removido e substituído, a laje desvia momentaneamente sob seu próprio peso, o que pode comprometer a matriz estrutural antes que ela atinja a resistência total de projeto.
Os testes de maturidade do concreto no local verificam a resistência à compressão adequada em idade precoce. Você deve confirmar essa resistência antes de iniciar a liberação do cabeçote. Utilize sensores de maturidade incorporados na placa ou realize quebras de cilindro para coletar dados precisos. Nunca confie apenas no tempo decorrido, pois a temperatura ambiente, a umidade e os projetos de mistura específicos influenciam fortemente a maturidade real do concreto. As chuvas em tempo frio, por exemplo, atrasarão significativamente a janela de decapagem segura em comparação com as colocações de verão.
O departamento de engenharia do seu fornecedor é tão crítico quanto o próprio hardware. Modelagem 3D, cálculos de suporte de carga e layouts de grade personalizados lidam com geometrias irregulares de laje de maneira eficaz. Um robusto de planejamento técnico de cofragens serviço evita atrasos no local. Ele garante que suas equipes tenham desenhos de montagem exatos para áreas complexas, como painéis suspensos, núcleos de elevadores ou bordas curvas de lajes. Sem planos de layout detalhados, as equipes de campo perdem horas cortando peças de enchimento e improvisando conexões.
Você deve avaliar as compensações de materiais ao avaliar a durabilidade dos componentes. Os sistemas modulares de aço oferecem maior capacidade de carga e maior vida útil. Os sistemas híbridos de madeira ou vigas H20 oferecem diferentes vantagens de peso, mas podem degradar-se mais rapidamente sob uso intenso. A parceria com um fornecedor confiável de cofragens modulares para placas de aço garante que você receba componentes capazes de suportar ciclos rigorosos de vários andares. As estruturas de aço resistem muito melhor ao abuso diário de golpes de martelo, ao manuseio de guindastes e aos respingos de concreto do que a madeira desprotegida.
A logística dos fornecedores e a gestão de estoques também desempenham um papel vital. A capacidade de entregar peças de reposição, acessórios adicionais ou painéis de preenchimento especializados em curto prazo mantém o projeto dentro do cronograma. Avalie a capacidade do pátio local do fornecedor e seu histórico de entregas dentro do prazo. Um sistema é tão rápido quanto a disponibilidade de seus componentes.
Além disso, inspecione a qualidade do revestimento fornecido pelo fornecedor. Contraplacado de sobreposição de alta densidade (HDO) ou revestimentos de plástico composto determinam o acabamento final do concreto. Se as especificações arquitetônicas exigirem um teto de concreto aparente, o fornecedor deverá fornecer painéis que produzam uma superfície lisa e sem manchas, minimizando a necessidade de lixamento e remendos dispendiosos pós-vazamento.
Os sistemas Drophead exigem sequências de montagem precisas para funcionar com segurança. O treinamento no local fornecido pelo fornecedor evita travamento inadequado ou queda prematura. Um confiável de cofragem para lajes rebatíveis sistema funciona melhor com operadores treinados. Equipes não treinadas podem forçar componentes, causando danos ao equipamento ou distribuições de carga inseguras. Os supervisores de campo devem fazer cumprir rigorosamente o manual de montagem do fabricante.
A liberação violenta do cabeçote corre o risco de lascar o concreto ou danificar o painel. Os trabalhadores devem baixar o mecanismo suavemente usando a ferramenta de impacto designada. Agentes desmoldantes de fôrma aplicados incorretamente agravam esse risco, fazendo com que os painéis grudem no concreto em cura. O rigoroso controle de qualidade durante a fase de queda protege tanto a superfície da laje acabada quanto o seu caro estoque de equipamentos. As equipes devem limpar as bordas do painel imediatamente após a decapagem para evitar acúmulo de concreto que atrapalhe a montagem futura.
Avalie a integração da proteção de borda antes de finalizar a escolha do sistema. Os procedimentos de montagem segura abaixo garantem a conformidade com a OSHA ou com os mandatos de segurança regionais. O sistema deve permitir que os trabalhadores instalem guarda-corpos e painéis sem se exporem a riscos de queda nas bordas de ataque. Ventiladores com travas de segurança integradas e telas perimetrais geralmente se conectam diretamente ao sistema de laje modular, proporcionando um envelope de segurança abrangente para todo o convés.
As cargas eólicas apresentam outro risco de implementação, especialmente em estruturas de grande altura. Depois que os painéis são removidos, eles agem como velas se não estiverem devidamente fixados. Estabeleça protocolos claros para amarrar painéis e vigas soltas imediatamente após a fase de queda. Nunca deixe materiais horizontais desmontados soltos em um convés elevado durante a noite.
A fôrma para lajes drophead continua sendo uma necessidade estrita para projetos de arranha-céus ou grandes dimensões. A compactação do cronograma e a reutilização de materiais geram retornos substanciais. Os compradores devem priorizar fornecedores que ofereçam planejamento técnico robusto, capacidades de carga verificáveis e mecanismos de desmontagem parcial contínuos.
Audite os tempos atuais do ciclo da placa para identificar gargalos específicos no seu processo de decapagem.
Reúna desenhos estruturais do seu próximo projeto para compartilhar com fornecedores em potencial para um planejamento de layout preciso.
Solicite um layout técnico comparativo e uma projeção do tempo de ciclo dos engenheiros de cofragem selecionados.
Agende uma demonstração no local para avaliar fisicamente o mecanismo de queda e avaliar o peso do componente.
R: Os painéis e vigas do intradorso da laje normalmente podem ser removidos em 3 dias, desde que o concreto atinja a resistência necessária para a idade inicial. Os suportes verticais devem permanecer no local por 7 a 14 dias, dependendo do vão e dos códigos estruturais locais.
R: O sistema permite a remoção parcial. Os trabalhadores removem antecipadamente os painéis horizontais e as vigas e os movem para o próximo andar. Os suportes verticais ficam para trás. Este ciclo de reutilização reduz drasticamente o número de painéis necessários no local.
R: Sim, é altamente compatível. A equipe de engenharia deve calcular distribuições de carga específicas. O momento da fase de queda deve estar perfeitamente alinhado com o cronograma de tensão do tendão para garantir a segurança estrutural.
R: A decapagem parcial envolve a remoção faseada de elementos horizontais, deixando ativos os suportes verticais. A decapagem total requer a remoção simultânea de todos os escoramentos e moldes quando a laje atingir a resistência total de projeto.
R: Calcule o tempo total economizado no guindaste e a redução nas horas de trabalho. Considere a redução dos requisitos de aluguel de material devido à reutilização antecipada do painel. Finalmente, quantifique o valor financeiro da compressão preliminar do cronograma.
R: Sim, muitos fornecedores oferecem sistemas híbridos. Eles utilizam cabeçotes especializados projetados especificamente para capturar e proteger com segurança vigas secundárias padrão de madeira H20 ou alumínio.
